सेती जलविद्युत आयोजना अन्तिम चरणमा

कास्की, २१ जेठ । कास्की जिल्लामा निर्माणाधीन २५ मेगावाट क्षमताको सेती नदी जलविद्युत आयोजनाको काम अन्तिम चरणमा पुगेको छ ।

आयोजनाको प्रवद्र्धक भिजन लुम्बिनी ऊर्जा कम्पनी लिमिटेडका अनुसार हालसम्म ९० प्रतिशत काम सकिएको हो ।

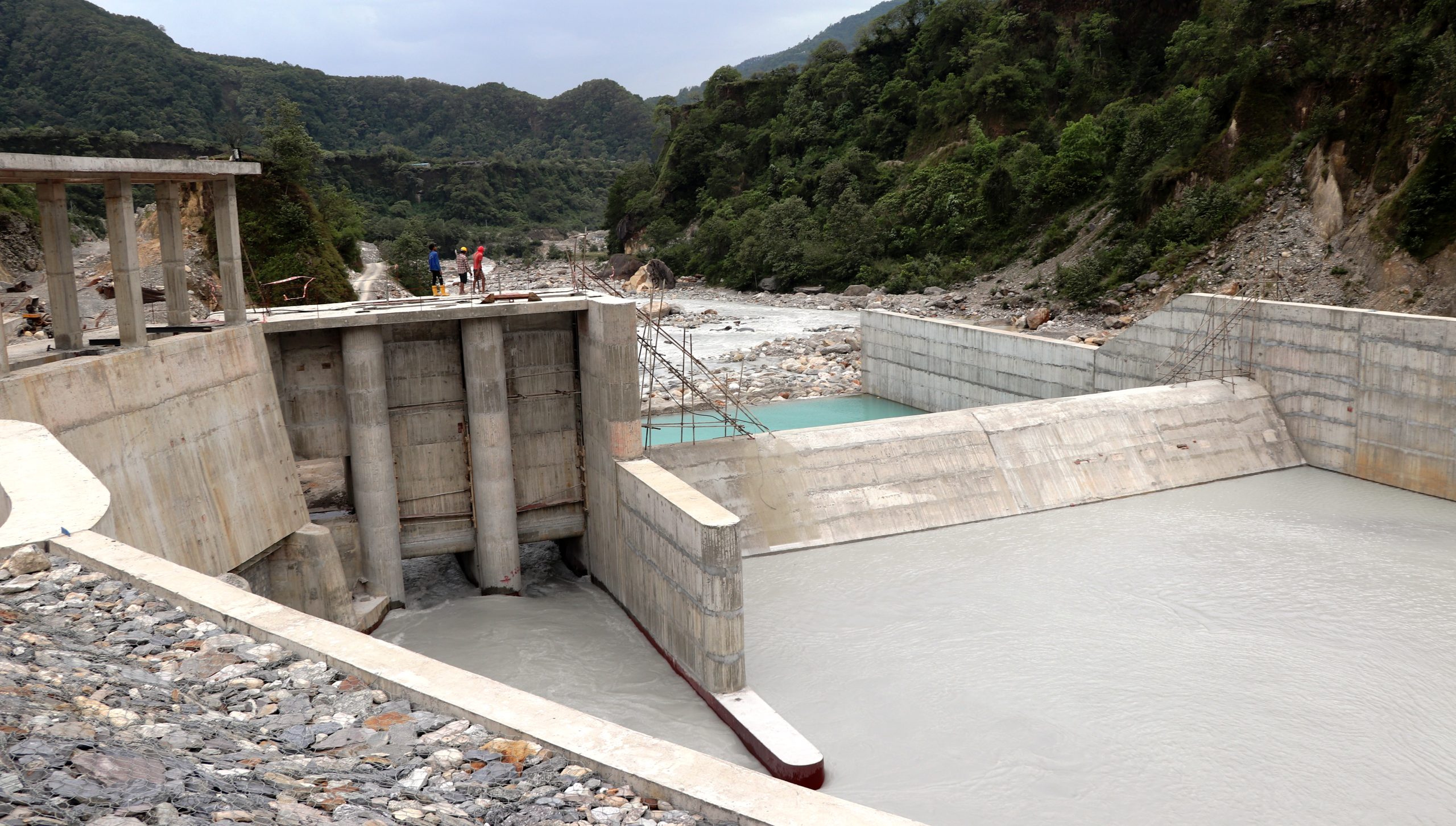

आयोजना माछापुच्छ्रे गाउँपालिका–२ सार्दिखोलामा बनिरहेको छ । विसं २०७७ भदौदेखि आयोजना निर्माण सुरु भएको थियो ।

आयोजनाको सिभिल, हाइड्रो मेकानिकल, इलेक्ट्रोमेकानिकल र ट्रान्समिसन लाइन(प्रसारण लाइन) निर्माणतर्फका सबै काम अन्तिम चरणमा पुगेको भिजन लुम्बिनी ऊर्जा कम्पनी लिमिटेडका कार्यकारी अध्यक्ष जगतबहादुर पोखरेलले बताउनुभयो ।

उहाँका अनुसार ढिलोमा पनि आगामी मङ्सिरभित्रमा आयोजना सम्पन्न भएर व्यावसायिकरुपमा विद्युत उत्पादन हुनेछ । स्थानीयवासी, स्थानीय सरकार र प्रशासनको सहयोगबाटनै आयोजना तोकिएको समयमा सम्पन्न हुन लागेको अध्यक्ष पोखरेलले बताउनुभयो ।

कोरोना कहरकाबीच सुरु भएको आयोजनामा सुरुआती चरणमा काममा असर पुगेकाले एक वर्ष म्याद थप भएको अध्यक्ष पोखरेलले बताउनुभयो । आयोजनाको म्याद विसं २०८१ साउनसम्म रहेको छ । अबको पाँच महिनाभित्रमा आयोजना सम्पन्न भएर विद्युत उत्पादन हुनेछ ।”

सेती जलविद्युत् आयोजनामा रु पाँच अर्ब लगानी रहेको छ । यसमा रु तीन अर्ब ५० करोड विभिन्न बैंक तथा वित्तीय संस्थाले लगानी गरेका छन् । अन्य लगानी प्रवद्र्धक, स्थानीयवासी तथा आइपियो जारी गरेर पूरा गरिने आयोजनाले जनाएको छ ।

आयोजनाका इन्जिनियर उपेन्द्र घिमिरेले हेडबक्र्सको काम सकिएर पानी पठाउन सुरु भएको बताउनुभयो । त्यसैगरी पाइपलाइनतर्फ एक सय ५० मिटर जति मात्र काम बाँकी छ । सेती आयोजनाबाट उत्पादित विद्युत् चार किमी दूरीमा लाहाचोकमा रहेको नेपाल विद्युत् प्राधिकरणको सवस्टेशनमा जोडिनेछ ।

आयोजनाको सञ्चालकसमेत रहनुभएका सामाजिक क्षेत्र निर्देशक बमबहादुर गुरुङले स्थानीय जनताको सहयोगबाटनै आयोजना सम्पन्न हुने चरणमा पुगेको बताउनुभयो । निर्माणका क्रममा आउने सानातिना समस्या छलफलका माध्यमबाट समाधान गर्दै आयोजनाबाट निकट भविष्यमा विद्युत् उत्पादन गर्ने गरी काम भइरहेको उहाँले उल्लेख गर्नुभयो ।
